联系我们
服务热线:

158-5106-6698

公司电话:0515-88404040

公司传真:0515-88410418

客服QQ:348083717

邮箱:348083717@qq.com

地址:盐城市城南新区新都街道中南世纪城一期2B2-414--417室

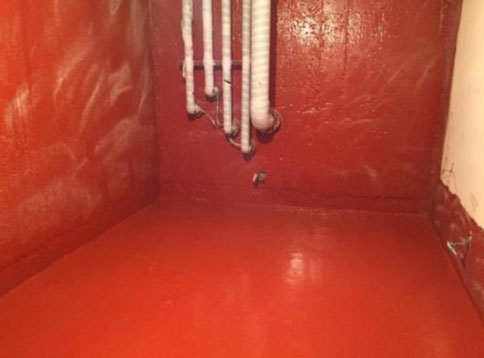

地下室防水施工流程及施工工艺 ☎:158-5106-6698(薛工)
发布时间:2023-7-14 来源:涌达建工 浏览次数:
地下室渗水漏水的部位多是墙根或管道接口,一般地下室所使用的的防水堵漏措施为贴防水材料、注浆堵漏、卷材施工等,施工顺序应该按照内外墙一起浇筑,外墙自防水砼,全部采用二次振捣工艺。那么具体流程还包括哪些呢?下面简单介绍下:
       地下室防水施工流程
  1、卷材施工前首先需对基层进行清理,清理基层建筑垃圾等杂物,对阴阳角进行相应的处理,使其棱角趋于平缓。基层表面需要平整光滑、洁净干燥。
  2、基层清理完成之后,通过监理验收可以开始涂刷(或喷涂)基层处理剂,涂刷基层处理剂前,先用毛刷对阴阳角、桩头周围等节点部位先行涂刷,然后进行大面积的涂刷或喷涂处理,要求均匀一致,不得过厚、堆积或露白见底,涂布量为0 15~0 20ka/m2。
  3、待基层处理剂完全干燥后应及时进行铺贴卷材, 首先需要铺贴的是阴阳角等特殊部位的防水附加层,附加层宽度根据设计及规范要求确定,通常为500mm ,桩头等特殊部位需做特殊处理,具体要求须查看相关图集规范。卷材施工通常采用热熔点粘或者满粘施工。附加层通常采用与防水卷材相同的卷材型号。
       地下室防水施工工艺
  基层清理→卷材定位→铺贴卷材→排气、压实→卷材搭接→撕开隔离膜→检查、修整→组织验收。
  (1)基层清理
  用铁铲、扫帚等工具清除基层表面上的浮浆、凸起物、施工垃圾等,排除明水。基层表面应平整、凹处用水泥砂浆抹平,无尖锐突起物。
  (2)卷材定位
  弹线。在基层上按920mm 的间距弹出卷材铺贴控制线。
  卷材根据所需形状进行正确裁剪。
  (3)铺贴卷材
  卷材沿着控制线进行试铺。
  将后铺卷材的一端对折出80mm 的搭接边,然后向已铺好的卷材靠拢、对齐。
  阴阳角部位的卷材,应预先对折成所需形状,以便卷材能够平整铺贴于基层。
  (4)排气、压实
  将卷材底部的气体排出,并压实、压平。
  (5)卷材搭接
  将卷材搭接部位上的隔离膜全部揭开后进行搭接,然后辊压,使搭接粘结严密。
  搭接顺序:先长边,后短边。
  搭接宽度不小于80mm,允许偏差-10mm。
  (6)撕开隔离膜
  地下室防水施工完成后,将卷上的隔离膜全部撕掉。对于预留的卷材,其搭接部位隔离膜必须保留,待后续卷材施工时再撕掉,以免影响后期搭接效果。
声明:本网站发布的内容(图片、视频和文字)以原创、转载和分享网络内容为主,如果涉及侵权请尽快告知,我们将会在第一时间删除。文章观点不代表本网站立场,如需处理请联系客服。电话:158-5106-6698,158-5106-6638;邮箱:348083717@qq.com。
  • 客服微信

    扫描添加好友

    免费提供:防水堵漏施工方案

  • 手机浏览

    扫描二维码

    访问涌达防水堵漏公司手机端

  • 已帮助
    您的鼓励是作者最大的动力
